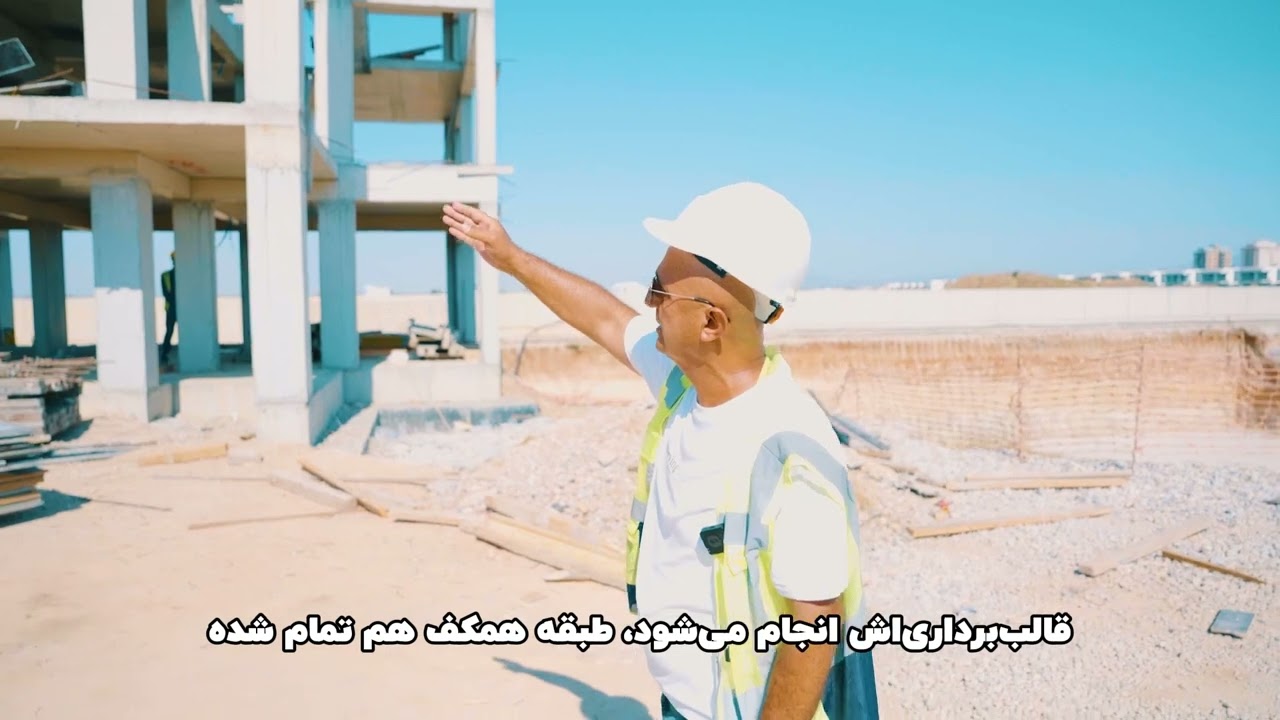

گزارش پیشرفت ساخت‌و‌ساز

گزارش‌های ماهانه ویدیویی از کارگاه ساخت سلارون رزیدنس، بلوک به بلوک.

سلارون رزیدنس

ماه به ماه، از کارگاه ساخت

هر گزارش، ویدیوی کارگاه را با خلاصه‌ای بلوک به بلوک از کارهای انجام‌شده و مراحل بعدی همراه می‌کند.

  1. تازه‌ترینگزارش پیشرفت ساخت

    پیشرفت کار در کارگاه ساخت پروژه سلارون مطابق با برنامه زمان‌بندی‌شده ادامه دارد. در مجموع، عملیات بتن‌آرمه، دیوارچینی، استخرها و نازک‌کاری در سراسر کارگاه مطابق با برنامه زمان‌بندی‌شده پیش می‌رود.بلوک Dاستخرهای A و Bبلوک Cبلوک‌های B1 و B2استخرهای D، E و F
    مشاهده گزارشبستن

    پیشرفت کار در کارگاه ساخت پروژه سلارون مطابق با برنامه زمان‌بندی‌شده ادامه دارد. در مجموع، عملیات بتن‌آرمه، دیوارچینی، استخرها و نازک‌کاری در سراسر کارگاه مطابق با برنامه زمان‌بندی‌شده پیش می‌رود.

    بلوک D

    • عملیات بتن‌آرمه دیوارهای برشی طبقه زیرزمین تکمیل شده است.
    • آرماتوربندی ستون‌ها و دیوارهای برشی و عملیات قالب‌بندی ادامه دارد.

    استخرهای A و B

    • عملیات بتن‌آرمه تانک‌های بالانس استخرهای A و B تکمیل شده است.
    • پس از عایق‌کاری، خاک‌ریزی و اجرای بتن مگر زیر فونداسیون‌های رادیه آغاز می‌شود.

    بلوک C

    • بتن‌ریزی فونداسیون رادیه طبقه دوم زیرزمین تکمیل شده است.
    • قالب‌بندی یک‌طرفه دیوارهای برشی ادامه دارد و پس از آن آرماتوربندی دیوارها آغاز می‌شود.

    بلوک‌های B1 و B2

    • دیوارچینی با آجر در طبقات همکف و اول تکمیل شده است.
    • دیوارچینی طبقه بالا و تراز بام ادامه دارد.
    • لایه نخست گچ‌کاری (آستر) در طبقه همکف بلوک B1 آغاز شده است.

    استخرهای D، E و F

    • آرماتوربندی فونداسیون رادیه استخر D تکمیل شده و آرماتوربندی دیوارها ادامه دارد.
    • قالب‌بندی فونداسیون رادیه استخر E به‌زودی آغاز می‌شود.
    • قالب‌بندی فونداسیون رادیه و عایق‌کاری غشایی استخر F تکمیل شده و آرماتوربندی در مرحله بعد است.
  2. گزارش پیشرفت ساخت

    پیشرفت کار در کارگاه ساخت پروژه سلارن مطابق با برنامه و روند زمان‌بندیِ پیش‌بینی‌شده ادامه دارد. در مجموع، پیشرفت قابل‌توجهی در عملیات بتن‌آرمه، دیوارچینی و اجرای استخرها در بخش‌های مختلف پروژه حاصل شده و تمامی فعالیت‌ها مطابق با برنامه زمان‌بندی‌شده ادامه دارد.بلوک Aبلوک Bبلوک Cبلوک D
    مشاهده گزارشبستن

    پیشرفت کار در کارگاه ساخت پروژه سلارن مطابق با برنامه و روند زمان‌بندیِ پیش‌بینی‌شده ادامه دارد. در مجموع، پیشرفت قابل‌توجهی در عملیات بتن‌آرمه، دیوارچینی و اجرای استخرها در بخش‌های مختلف پروژه حاصل شده و تمامی فعالیت‌ها مطابق با برنامه زمان‌بندی‌شده ادامه دارد.

    بلوک A

    • آرماتوربندی و بتن‌آرمه: تمامی عملیات بتن‌آرمه به‌طور کامل تکمیل شده است.
    • بلوک برای آغاز عملیات دیوارچینی با آجر آماده می‌شود.
    • عملیات حفاری سه استخر به‌طور کامل انجام شده است.
    • عملیات بتن‌آرمه تانک‌های بالانس/توازن استخرها تکمیل شده است.
    • پس از تکمیل آماده‌سازی فونداسیون، عملیات عایق‌کاری آغاز شده است.

    بلوک B

    • تمامی عملیات بتن‌آرمه و قالب‌بندی تکمیل شده است.
    • دیوارچینی با آجر در طبقه همکف به پایان رسیده و عملیات دیوارچینی در طبقات بالاتر ادامه دارد.
    • عملیات بتن‌آرمه تانک‌های بالانس/توازن تکمیل شده است.
    • عملیات قالب‌بندی و عایق‌کاری استخرها همچنان ادامه دارد.

    بلوک C

    • عملیات حفاری به‌طور کامل تکمیل شده است.
    • عملیات عایق‌کاری و اتصالات آرماتور تانک بالانس/توازن تکمیل شده است.
    • تانک بالانس برای بتن‌ریزی آماده شده است.

    بلوک D

    • عملیات حفاری، آرماتوربندی فونداسیون و عایق‌کاری تکمیل شده است.
    • فونداسیون برای بتن‌ریزی آماده شده است.
  3. گزارش پیشرفت ساخت

    پیشرفت کار در کارگاه ساخت پروژه بی‌نظیر سلارن مطابق با برنامه و روند زمان‌بندیِ پیش‌بینی‌شده ادامه دارد.بلوک‌های B1 و B2بلوک Cبلوک‌های A1 و A2بلوک Dآخرین وضعیت استخر‌ها
    مشاهده گزارشبستن

    پیشرفت کار در کارگاه ساخت پروژه بی‌نظیر سلارن مطابق با برنامه و روند زمان‌بندیِ پیش‌بینی‌شده ادامه دارد.

    بلوک‌های B1 و B2

    • آرماتوربندی و بتن‌آرمه: قالب‌برداری (باز کردن قالب‌ها) انجام شده و تمیزی کارگاه انجام شده است.
    • آجرها به سایت تحویل داده شده‌اند. برنامه‌ریزی شده است که طی چند روز آینده دیوارچینی آغاز شود.
    • استخرهای D، E و F: بتنِ فونداسیون رَف (radye) مربوط به تانک‌های بالانس/توازنِ استخرهای D، E و F واقع در جلوی بلوک‌های B1 و B2 قبلاً ریخته شده بود. سپس اجرای آرماتوربندیِ دیوارها تکمیل می‌شود و پس از آن اجرای قالب‌بندی دیوار آغاز خواهد شد.

    بلوک C

    • حفاری فونداسیون: حفاریِ فونداسیون به‌طور کامل پایان یافته است.
    • عملیات خاکریز/بلوکِیج (backfilling)، تسو یه (ترازکردن) و کوبش/تراکم (compaction) انجام و تکمیل شده است.
    • بتن مگر: برای پایین‌ترین نقطه، بتن مگر (grobeton) ریخته شده است.
    • برنامه‌ریزی شده است که طی چند روز آینده اجرای مرحله بعدیِ کارها آغاز شود.

    بلوک‌های A1 و A2

    • آرماتوربندی و بتن‌آرمه: اجرای بتن‌آرمه به‌طور کامل تکمیل شده است. قالب‌برداریِ دال (plaka) در حال انجام است و اجرای عملیاتِ کف/زمین نیز تکمیل شده است.
    • نیم طبقه سوم و برج پله: در قسمت نیم طبقه سوم، کار قالب‌برداری برای برج پله ادامه دارد. مصالحِ باز شده تمیز شده و به بیرون منتقل خواهند شد. سپس بلوک A2 برای اجرای دیوارها آماده می‌شود.

    بلوک D

    • بتن مگر زیر رَف: بتن مگر زیر فونداسیون رَف ریخته شده است.
    • قالب‌بندی خارجی رَف: قالب‌بندی خارجیِ فونداسیون رَف نصب/اجرا شده است. بر اساس کنترل‌های انجام‌شده، مشاهده شد که قالب با ابعاد پروژه در محل مطابقت دارد.
    • طی چند روز آینده، اجرای نصب آرماتور فونداسیون رَف در بلوک D آغاز خواهد شد.

    آخرین وضعیت استخر‌ها

    • سه استخر اخیر: عملیات بلوکِیج/پرکردن، تسو یه و کوبش (تراکم) کامل شده است. همچنین بتن مگرِ زیر فونداسیون، زیر تانک‌های بالانس/توازن ریخته شده است.

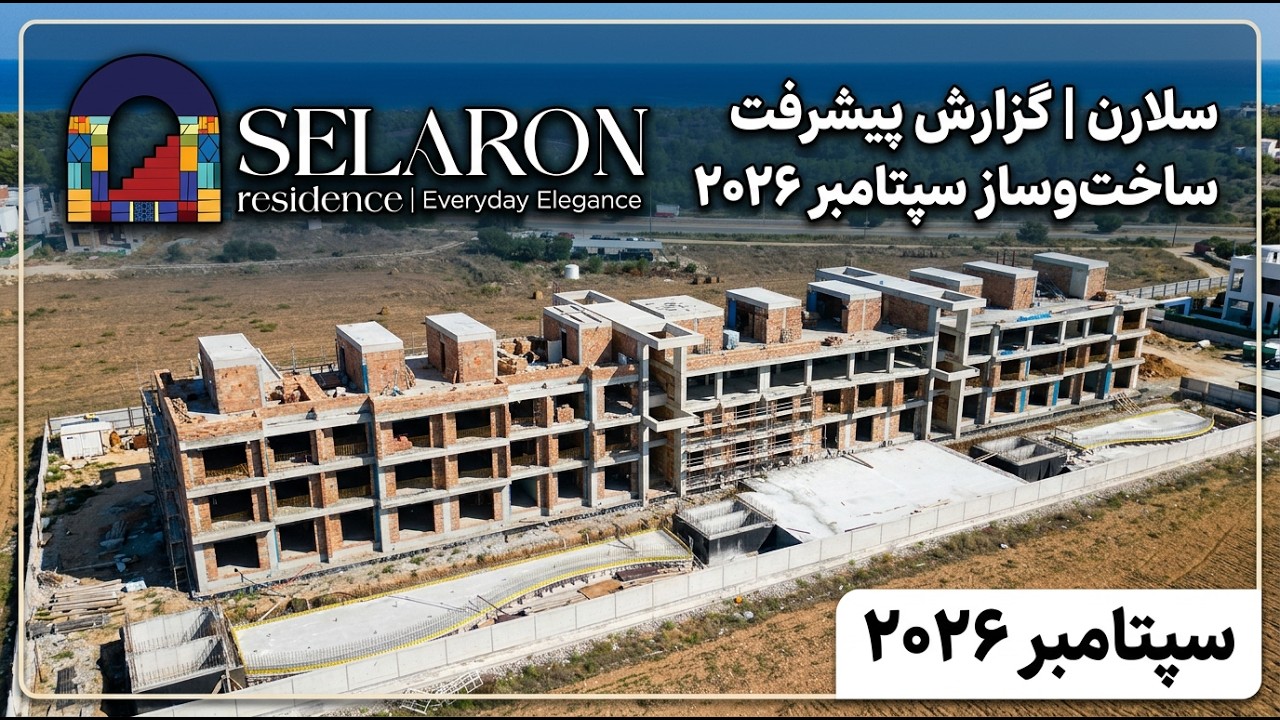

  4. گزارش پیشرفت عملیات محدوده استخر

    در پروژه سلارن، روند عملیات اجرایی مطابق برنامه زمان‌بندی پیش‌بینی‌شده در حال پیشرفت است و بخش‌های مختلف پروژه با دقت و هماهنگی لازم دنبال می‌شوند.بلوک Bبلوک Aبلوک C و محدوده استخر
    مشاهده گزارشبستن

    در پروژه سلارن، روند عملیات اجرایی مطابق برنامه زمان‌بندی پیش‌بینی‌شده در حال پیشرفت است و بخش‌های مختلف پروژه با دقت و هماهنگی لازم دنبال می‌شوند.

    بلوک B

    • در بلوک B2، عملیات بتن‌آرمه به‌طور کامل به پایان رسیده و جمع‌آوری نهایی قالب‌ها در حال انجام است.
    • در بلوک B1 نیز آرماتوربندی و اجرای تأسیسات برق مربوط به برج‌های راه‌پله بام تکمیل شده است.

    بلوک A

    • در بلوک A2، قالب‌بندی ستون‌ها و دیوارهای برشی مربوط به برج‌های راه‌پله در حال اجراست. همچنین در نمای مشرف به جاده، بخشی از تیرهای تراز +9.22 اجرا شده و ادامه عملیات در دست انجام است.
    • در بلوک A1، آرماتوربندی دیوارهای برشی و ستون‌های برج‌های راه‌پله تکمیل شده است. طبق برنامه، پیش‌بینی می‌شود عملیات بتن‌آرمه در بلوک‌های A1 و A2 تا پایان ماه به اتمام برسد.

    بلوک C و محدوده استخر

    • در بلوک C، عملیات خاک‌برداری همچنان ادامه دارد. در بخش مشرف به استخرِ بلوک‌های B، عملیات خاک‌برداری، خاک‌ریزی، تسطیح و تراکم با غلتک برای استخرهای H-D، H-E و H-F تکمیل شده است. بتن‌ریزی لایه بلوکاژ این بخش‌ها برای هفته آینده برنامه‌ریزی شده است.

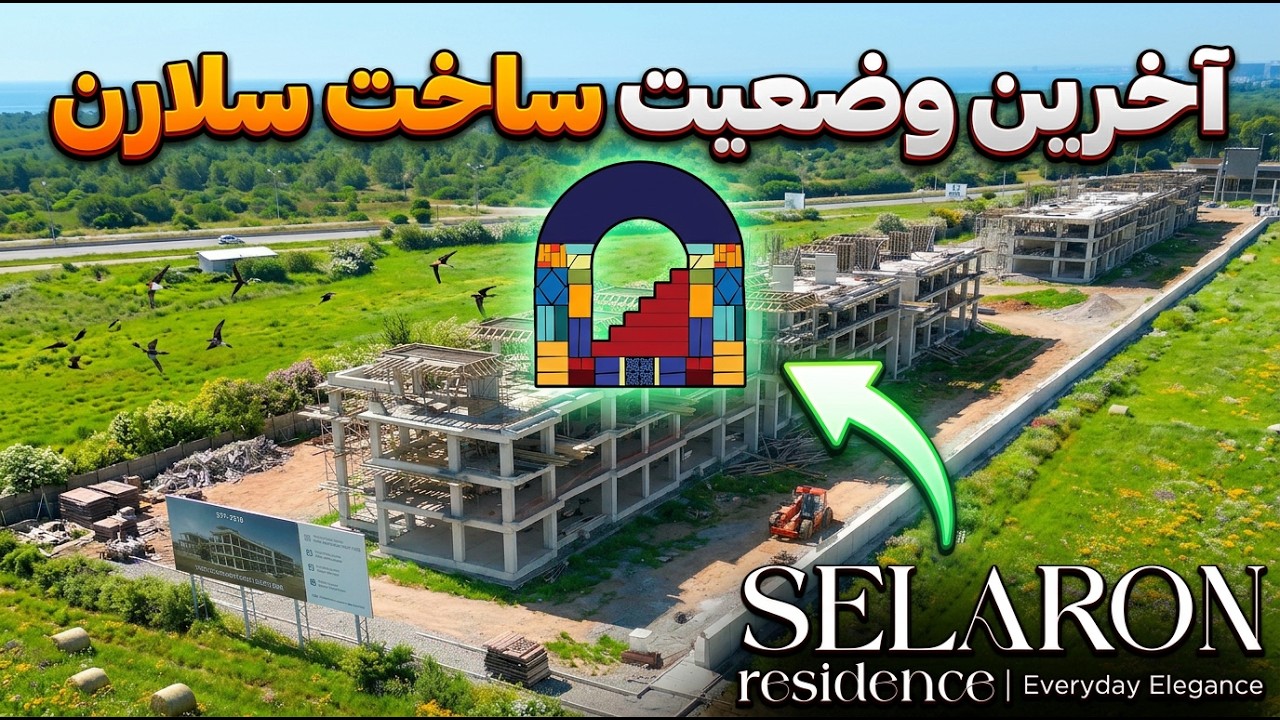

  5. گزارش ساخت طبقه اخر

    سلارن، رویایی است که با دقت و هنر، از دل خیال به واقعیت تبدیل شده است. فضایی که مرزهای نواوری و زیبایی را در هم می‌امیزد تا تجربه‌ای بی‌نظیر از زندگی را پیش روی شما قرار دهد...بلوک B1، B2بلوک A1، A2
    مشاهده گزارشبستن

    سلارن، رویایی است که با دقت و هنر، از دل خیال به واقعیت تبدیل شده است. فضایی که مرزهای نواوری و زیبایی را در هم می‌امیزد تا تجربه‌ای بی‌نظیر از زندگی را پیش روی شما قرار دهد...

    بلوک B1، B2

    • دال طبقه آخر در تراز +۸.۲۰ متر بتن‌ریزی شد و آخرین دال پروژه اجرا گردید.
    • در حال حاضر عملیات آماده‌سازی قالب‌بندی آرماتوربندی برج راه‌پله و پاراپت‌ها در جریان است.

    بلوک A1، A2

    • قالب‌بندی دال آخر در تراز +۸.۲۰ متر به پایان رسیده است.
    • آرماتوربندی تیرها تکمیل شد.
    • پس از بازرسی و تأیید توسط تیم نظارت، نصب آرماتور دال نهایی آغاز می‌شود.
    • بتن‌ریزی آخرین دال بلوک A2 طی هفته آینده انجام خواهد شد.
  6. گزارش ساخت نیم طبقه دوم

    سلارن، جایی که جزئیات فنی، اصلاحات معماری و مدیریت زمان‌بندی پروژه، کنارهم جمع شده‌اند تا سازه‌ای پایدار و حساب‌شده شکل بگیرد، جایی که علم سازه و نگاه طراحی با هم آینده بنا را می‌سازند...بلوک‌های B1 و B2بلوک‌های A1 و A2طبقات همکف
    مشاهده گزارشبستن

    سلارن، جایی که جزئیات فنی، اصلاحات معماری و مدیریت زمان‌بندی پروژه، کنارهم جمع شده‌اند تا سازه‌ای پایدار و حساب‌شده شکل بگیرد، جایی که علم سازه و نگاه طراحی با هم آینده بنا را می‌سازند...

    بلوک‌های B1 و B2

    • بتن سقف طبقه اول با کد ارتفاعی +5.62 ریخته شده است.
    • محوربندی‌ها انجام شده و کنترل محورها نیز تکمیل شده است.
    • نصب آرماتور ستون‌ها و دیوارهای برشی روی کد +5.62 انجام شده است.
    • تأسیسات فاضلاب و لوله‌گذاری برق به پایان رسیده است.
    • آرماتوربندی و بتن‌ریزی پله‌ها انجام شده است.

    بلوک‌های A1 و A2

    • قالب‌بندی سقف طبقه اول با کد +5.62 به پایان رسیده و کنترل‌های لازم انجام شده است.
    • اجرای آرماتور تیرها و کنترل آنها پایان یافته است.

    طبقات همکف

    • عملیات نظافت و پاکسازی اولیه در حال انجام است تا به زودی دیوارچینی شروع شود.

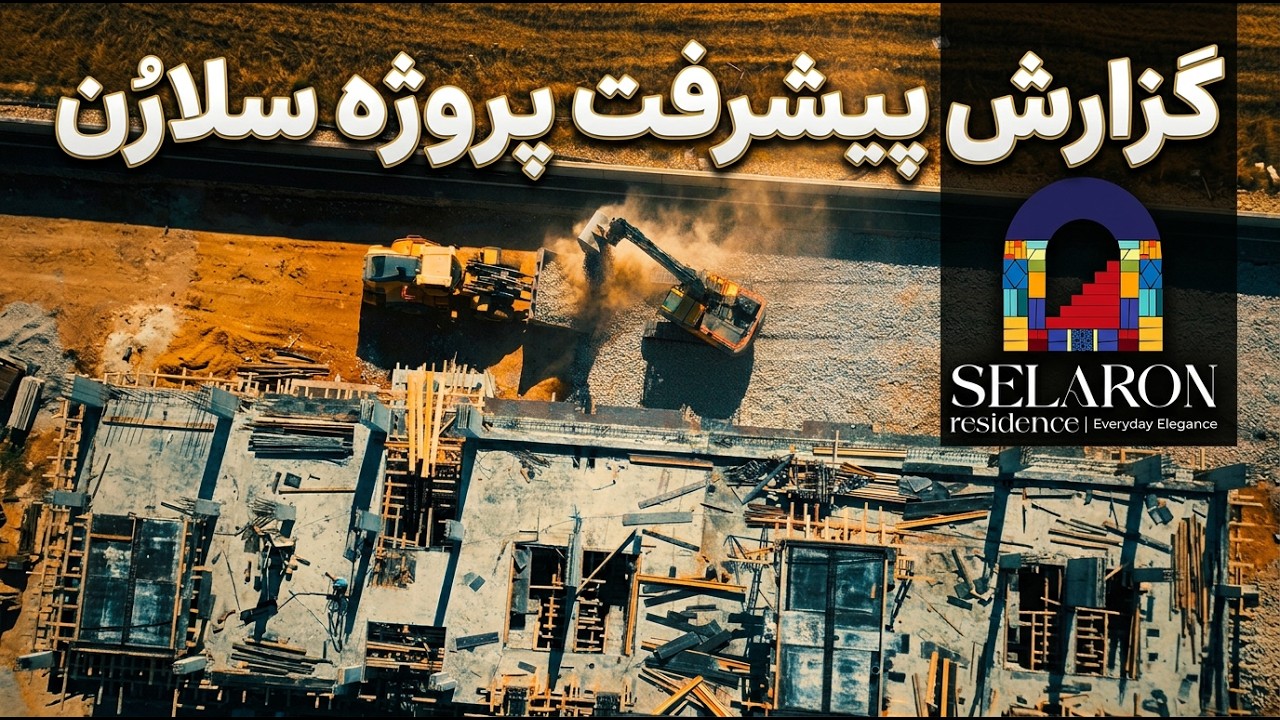

  7. گزارش ساخت طبقه اول

    در دِشاد، ما به مسیر ساخت همچون راهی مقدس می‌نگریم. راهی که باتدبیر آغاز می‌شود و با اراده پیش می‌رود. هیج آجر و آهنی در سازه‌های ما بی معنا نیست، هر خشت، حاصل فکر است، هر ستون، تکیه گاه آینده.عملیات سقف طبقه همکفعملیات ستون‌ها و دیوار برشی طبقه اولنمونه‌گیری بتن
    مشاهده گزارشبستن

    در دِشاد، ما به مسیر ساخت همچون راهی مقدس می‌نگریم. راهی که باتدبیر آغاز می‌شود و با اراده پیش می‌رود. هیج آجر و آهنی در سازه‌های ما بی معنا نیست، هر خشت، حاصل فکر است، هر ستون، تکیه گاه آینده.

    عملیات سقف طبقه همکف

    • نصب آرماتور برای سقف تکمیل شد.
    • کنترل‌های لازم آرماتوربندی شامل بررسی دقیق کیفیت، سایز، تعداد، فاصله (کاور بتن)، نحوه وصله‌ها (اورلپ) و مهاربندی میلگردها مطابق با نقشه‌های سازه و آیین‌نامه‌ها قبل از بتن‌ریزی انجام شد.
    • نصب تأسیسات برق، لوله‌کشی و داکت‌ها بر روی سقف به پایان رسید.
    • بازرسی ابعادی و کنترل شیب و تراز آرماتوربندی، چک لیست‌های پایداری و تمیزی قبل از بتن‌ریزی، همگی انجام شد.
    • بتن‌ریزی سقف با موفقیت تکمیل شد.

    عملیات ستون‌ها و دیوار برشی طبقه اول

    • نصب آرماتور برای ستون‌ها و دیوارهای برشی تکمیل شد.
    • نصب قالب‌بندی انجام شد.
    • بازرسی خط‌کشی و آرماتور صورت گرفت.
    • بتن‌ریزی ستون‌ها با موفقیت اجرا شد.

    نمونه‌گیری بتن

    • پس از هر بتن‌ریزی، نمونه‌ها از محل پروژه گرفته شد.
    • نمونه‌ها برای آزمایش به آزمایشگاه ارسال شدند.

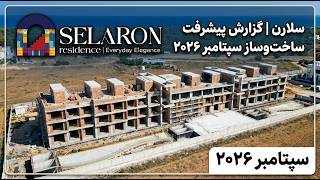

  8. گزارش ساخت طبقه همکف

    طبقه همکف
    مشاهده گزارشبستن

    طبقه همکف

    • نصب میلگردها (ارماتوربندی) – تکمیل‌شده است و تمامی کنترل‌های مربوط به قالب و میلگرد قبل از بتن‌ریزی انجام شد.
    • بتن‌ریزی – انجام شد. بتن در قالب‌ها به صورت لایه‌ای کنترل‌شده ریخته شد تا از بارگذاری بیش از حد جلوگیری شود و پخش یکنواختی حاصل گردد. جهت تراکم بتن و حذف حباب‌های هوا از ویبراسیون استفاده شد تا منبع پایه‌ای باکیفیت و چگالی بالا به دست آید.
    • قالب‌ها مطابق برنامه پروژه و معیارهای مقاومت بتن خارج شدند.
    • آزمایش و کنترل کیفیت انجام شد:
    • آزمایش Slump: آزمایشی بر روی بتن تازه برای بررسی روانی و کارایی پیش از ریختن انجام شد.
    • آزمایش مقاومت فشاری: نمونه‌های بتن (کیسه/مکعب) در طول بتن‌ریزی گرفته شده و در آزمایشگاه تأیید‌کننده، مقاومت ساختاری در ۷، ۱۴ و ۲۸ روز تحلیل شدند.
  9. بتن‌ریزی بلاک ۲ و اجرای اسکلت

    در شرکت ساختمانی دِشاد، ماندگاری و پایداری تنها یک ویژگی نیست؛ فلسفه‌ی ساخت است، هر پروژه، از نخستین گام‌های اجرایی تا جزئی‌ترین بخش‌های معماری، بر پایه‌ی دوام، دقت و تفکری شکل می‌گیرد که زمان را به چالش می‌کشد. سلارُن نیز ادامه‌ی همین مسیر است؛ جایی که کیفیت از زیرساخت آغاز می‌شود و تا جزئیات نهایی امتداد دارد.
    مشاهده گزارشبستن

    در شرکت ساختمانی دِشاد، ماندگاری و پایداری تنها یک ویژگی نیست؛ فلسفه‌ی ساخت است، هر پروژه، از نخستین گام‌های اجرایی تا جزئی‌ترین بخش‌های معماری، بر پایه‌ی دوام، دقت و تفکری شکل می‌گیرد که زمان را به چالش می‌کشد. سلارُن نیز ادامه‌ی همین مسیر است؛ جایی که کیفیت از زیرساخت آغاز می‌شود و تا جزئیات نهایی امتداد دارد.

  10. بتن‌ریزی بلاک ۱ و اجرای اسکلت

    پس از پایان مرحله‌ی مقاوم‌سازی، اکنون آماده‌ی آغاز یکی از مهم‌ترین فصل‌های مسیر خود است - اجرای اسکلت، جایی که سازه، قامت می‌گیرد و فرم معماری، از دل زمین قد می‌کشد. گامی تازه و استوار در ادامه‌ی راه دِشاد...
    مشاهده گزارشبستن

    پس از پایان مرحله‌ی مقاوم‌سازی، اکنون آماده‌ی آغاز یکی از مهم‌ترین فصل‌های مسیر خود است - اجرای اسکلت، جایی که سازه، قامت می‌گیرد و فرم معماری، از دل زمین قد می‌کشد. گامی تازه و استوار در ادامه‌ی راه دِشاد...

  11. مقاوم‌سازی، قالب‌بندی و ارماتوربندی فندانسیون

    در این مقطع، تمرکز پروژه بر تثبیت بستر ساخت و مقاوم‌سازی گود است. مرحله‌ای کاملاً فنی و تعیین‌کننده که کیفیت ادامه‌ی اجرا را تضمین می‌کند. مقاوم‌سازی گود با رویکردی دقیق و مهندسی‌شده پیش می‌رود تا زمینه‌ای مطمئن برای مراحل بعدی را تضمین کند...
    مشاهده گزارشبستن

    در این مقطع، تمرکز پروژه بر تثبیت بستر ساخت و مقاوم‌سازی گود است. مرحله‌ای کاملاً فنی و تعیین‌کننده که کیفیت ادامه‌ی اجرا را تضمین می‌کند. مقاوم‌سازی گود با رویکردی دقیق و مهندسی‌شده پیش می‌رود تا زمینه‌ای مطمئن برای مراحل بعدی را تضمین کند...

  12. گودبرداری و پی کنی

    جایی که دقت، صبر و باور به ماندگاری معنا پیدا می‌کند. پروژه سلارُن، از زمین آغاز شد... آرام، حساب‌شده با گام‌های محکم رو به آینده قدم برمی‌دارد. شهرک ساحلی سلارُن. اتمام اجرای فونداسیون.
    مشاهده گزارشبستن

    جایی که دقت، صبر و باور به ماندگاری معنا پیدا می‌کند. پروژه سلارُن، از زمین آغاز شد... آرام، حساب‌شده با گام‌های محکم رو به آینده قدم برمی‌دارد. شهرک ساحلی سلارُن. اتمام اجرای فونداسیون.
